नेभिगेशन
सबै कुरा

हेलिकप्टरबाट सामान ढुवानी गरेर अघि बढाइयाे माथिल्लो अरूणको काम , पहुँचमार्ग निर्माण गरिँदै

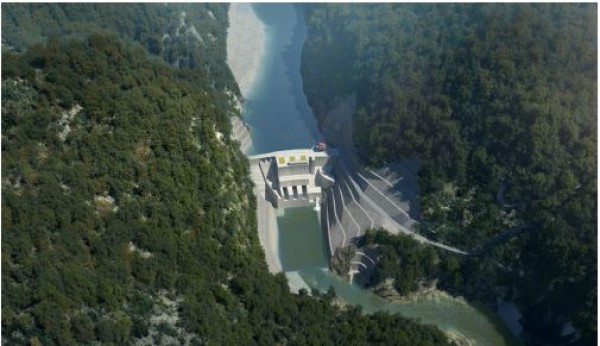

काठमाडाेँ । नेपाल विद्युत प्राधिकरणको अगुवाइमा सङ्खुवासभाको भोटखोला गाउँपालिकामा निर्माण हुने १ हजार ६३ मेगावाटको माथिल्लो अरुण अर्धजलाशययुक्त जलविद्युत आयोजनाको पहुँच मार्ग निर्माण सुरु भएको छ।

भौगोलिक रुपमा विकट र जटिल रहेको आयोजनाको विद्युतगृहबाट बाँधस्थलसम्म पुग्ने २१ किलोमिटर पहुँच सडक निर्माण धमाधम भइरहेको छ। २१ किलोमिटरमध्ये दुई किलोमिटर सुरुङ मार्ग निर्माण निर्माण गर्नुपर्नेछ।

Dish Home
Global Ime Bank

भोटखोला गाउँपालिका–४ गोलाबजार नजिक छोङराङमा प्रस्तावित विद्युतगृहबाट माथिल्लो तटीय क्षेत्रमा पर्ने सोही गाउँपालिकाको वडा नं २ चेपुवा गाउँ नजिक बाँध निर्माणस्थलसम्म पुग्ने पहुँच सडक निर्माणाधीन छ। छोङराङसम्म कोशी राजमार्ग पुगेको छ। कोशी राजमार्गलाई छोडेर  आयोजनास्थलतर्फ जान आयोजनाले अरुण नदीमा ७० मिटर लम्बाइ भएको स्टील आर्क पुल निर्माण गरिरहेको छ।

भोटखोला गाउँपालिका–४ नामासे र सोही गाउँपालिका–२ रुकुमा जोड्ने २ किलोमिटर सुरुङ मार्ग निर्माणका लागि आवश्यक बुमर, जेसीबी, लोडर, रोबोटिक सटक्रिट, सटक्रिट मेसिन, कंक्रिट पम्प, जेनेरेटरलगायतका हेभी उपकरणहरु एवम् निर्माण सामाग्री हेलिकोप्टरबाट ढुवानी ९एयरलिफ्ट० भइरहेको छ। दुवै स्थानसम्म पुग्न सडक नभएकाले कोशी राजमार्ग हुँदै गोलाबजार पुर्याइएका उपकरणहरुलाई खोलेर एमआई–१७ तथा अन्य साना हेलिकोप्टरमार्फत ढुवानी गरिएको हो। हालसम्म ३ सय ट्रिपभन्दा बढी ढुवानी भइसकेको छ।

सुरुङ खन्नका लागि आवश्यक विस्फोटक पदार्थ भण्डारणका लागि बङ्कर र त्यसको रेखदेखका लागि खटिने सेनाका लागि कार्यालय तथा आवास निर्माणाधीन छ। उक्त सम्पूर्ण कामहरु सकिएपछि नामासे र रुकुमा दुवैतर्फबाट सुरुङ खन्न सकिने छ। छोङराङबाट नामासेसम्मको सडकको ट्रयाक खोल्न सुरु गरिएको छ। आयोजनाको कार्यालय तथा कर्मचारी अवास निर्माण अन्तिम चरणमा पुगेको छ। राष्ट्रिय वन क्षेत्रको जग्गा उपभोग र त्यहाँ रहेका रुख कटानको स्वीकृति प्रक्रियामा समय लाग्दा पहुँच मार्ग निर्माण डेढ वर्ष प्रभावित भएको थियो।

प्राधिकरणका कार्यकारी निर्देशक एवम् आयोजनाको प्रवद्र्धक अपर अरुण हाइड्रो–इलेक्ट्रिक लिमिटेड सञ्चालक समितिका अध्यक्ष कुलमान घिसिङ, कम्पनीका प्रबन्ध–सञ्चालक फडिन्द्रराज जोशीलगायतको टोलीले शनिबार र आइतबार निर्माणस्थलको अनुगमन गरी निर्माणमा संलग्न आयोजना व्यवस्थापन, परामर्शदाता, निर्माण व्यवसायी र स्थानीयबासिन्दासँग छलफल गरेको छ।

सबै पक्ष एउटै बोटमा यात्रा गरिरहेको उल्लेख गर्दै टोलीले आयोजनाको मुख्य संरचना निर्माणका लागि महत्वपूर्ण मानिएको पहुँच मार्ग निर्माणमा एक आपसमा समन्वय गरेर र सहयोगी भएर कामलाई तीव्रता दिन आग्रह गरेको छ।

कार्यकारी निर्देशक घिसिङले पहुँच मार्ग निर्माणमा हालसम्म भएको प्रगतिबाट उत्साहित भएको र  यसबाट अपर अरुण आयोजना अगाडि बढेको सन्देश गएको बताए। सुरुमा पहुँचमार्गको ट्रयाक खोल्न सकिएमा त्यसपछि निर्माण सामग्री ढुवानी गर्न सजिलो हुनेभएकाले एक आपसमा समन्वय गरी सोही बमोजिम काम अगाडि बढाउन आयोजना व्यवस्थापन, परामर्शदाता र निर्माण व्यवसायीलाई निर्देशन दिए।

कम्पनीका प्रबन्ध–सञ्चालक जोशीले निजी जग्गा अधिग्रहण भइसकेको र वन क्षेत्रको जग्गा उपभोग तथा रुख कटान स्वीकृति पाइसकेकाले पहुँच मार्ग निर्माण तीब्र गतिमा अगाडि बढाउन समस्या नरहेको बताए।

पहुँच मार्ग निर्माणका लागि भारतीय कम्पनी गायत्री प्रोजेक्ट लिमिटेड र नेपालको कन्काई इन्टरनेशनल बिल्डर्सको संयुक्त उपक्रम (जेभी) बीच २०७९ फागुन ११ गते ७ अर्ब ९१ करोड रुपैयाँमा (प्रोभिजनल सम एवम् करसहित) ठेक्का सम्झौता भएको थियो। उक्त ठेक्का सम्झौता २०८० वैशाख २८ गतेबाट कार्यान्वयनमा आएको थियो। २०८२ को माघभित्र निर्माण सम्पन्न गर्ने लक्ष्य रहेको छ।

‘विश्व बैंकपछि हटे स्वदेशी लगानीमै आयोजना निर्माण’

नेपाल विद्युत प्राधिकरणका कार्यकारी निर्देशक कुलमान घिसिङले १०६३ मेगावाटको अपर अरुण जलविद्युत आयोजनामा लगानीका लागि विश्व बैंक तयार नभएमा माथिल्लो तामाकोशीकै लगानी ढाँचामा माथिल्लो अरुण निर्माण गरिने बताएका छन्।

आयोजनाको अनुगमनमा भोटखोला गाउँपालिका–४ गोलाबजार पुग्नु भएका कार्यकारी निर्देशक घिसिङले गाउँपालिका र अपर अरुण जलविद्युत आयोजना अदिवासी जनजाति सल्लाहकार परिषद्का पदाधिकारीहरुसँगको छलफलमा आकर्षक र मुलुकको ऊर्जा क्षेत्र एवम् समग्र अर्थतन्त्रलाई नै रुपान्तरण गर्न सक्ने आयोजना नेपालले निर्माण गर्नै पर्ने बताए।

छलफलमा सहभागीहरुले विश्व बैंकको लगानीलाई लिएर आयोजनाको भविष्य अन्योलमा परेको जानकारी आफूहरुले पाएको बताएपछि कार्यकारी निर्देशक घिसिङले विश्व बैंकले लगानी नगर्ने अवस्था आएमा देशभित्रका बैंक तथा वित्तीय संस्थाहरु र स्वदेश तथा विदेशमा रहेका नेपालीहरुको लगानीमा अपर अरुणलाई अगाडि बढाइने प्रस्ट पारे।

‘विश्व बैंकले आफ्नो नेतृत्वमा एसियाली विकास बैंक (एडीबी), जापान अन्तर्राष्ट्रिय सहयोग नियोग ९जाइका०लगायतकालाई सहभागी गराएर करिब २ अर्ब अमेरिकी डलर लगानी जुटाउन उच्च प्राथमिकतामा राखेर अगाडि बढाएको छ, अन्तिम चरणमा आएर वित्तीय व्यवस्थापनमा केही ढिलाइ भएको हो, विश्व बैंकको लगानीका लागि प्रशासनिक तथा कूटनीतिक रुपमा छलफल भइरहेको छ’, घिसिङले भने।

उनका अनुसार विश्व बैंक लगायतका विकास साझेदार लगानीका तयार देखिएका छन्। यदि लगानी नगर्ने अवस्था आएमा अवस्थामा देशभित्रका बैंक तथा वित्तीय संस्था र स्वदेश तथा विदेशमा रहेका नेपालीहरुलाई सेयर निश्कासनमार्फत रकम जुटाएर आयोजना अगाडि बढाउने उनको भनाइ छ।

घिसिङले हालसम्म आयोजनामा अर्बौं रुपैयाँ खर्च भइसकेको अवस्थामा आयोजना निर्माण गर्नुपर्ने बताए।

उनले थपे, ‘चुनौतीपूर्ण मानिएको प्रवेश सडक निर्माण सुरु भइसकेको छ, निर्माणमा अझै पनि चुनौती छन् त्यसको समाधान गरी कुनै पनि हालतमा आयोजना निर्माण गर्नुपर्छ, ढुक्कका साथ भन्छु–स्वदेशी लगानी जुटाएर भए पनि आयोजना अगाडि बढ्छ।’

लगानी जुटाउन विश्व बैंक र देशभित्रका बैंक तथा वित्तीय संस्थाहरुबीच समानान्तर रुपमा छलफल अगाडि बढिरहेको उनले उल्लेख गरे।

प्राधिकरणले नेपाल सरकार, प्रदेश सरकार, आयोजना प्रभावित जिल्लाका स्थानीय तह, आयोजना प्रभावित जिल्लाबासी, देशभरका सर्वसाधारणको सेयर लगानी, अन्तर्राष्ट्रिय वहुपक्षीय विकास साझेदारको सहुलितपूर्ण ऋण र स्वदेशी बैक तथा वित्तीय संस्थाको ऋण लगानी रहने गरी ब्लेन्डेड फाईनान्सिङ’ (मिश्रित लगानी) को नमुना परियोजनाको रुपमा अगाडि बढाउन लागिरहेको छ।

निर्माण अवधिको ब्याज, मूल्यबृद्धि लगायतसहित १ अर्ब ७५ करोड डलर (करिब २ खर्ब १४ अर्ब) अनुमानित लागत रहेको अपर अरुणमा ७० प्रतिशत ऋण र ३० प्रतिशत स्वपुँजी (इक्विटी)बाट जुटाइने छ। विश्व बैंकको नेतृत्वको सहवित्तीयकरणमा अन्तर्राष्ट्रिय वित्तीय संस्थाबाट र स्वदेशी बैंक तथा वित्तीय संस्थाबाट जुटाएर वित्तीय व्यवस्थापन गरिने योजना बनाइएको छ।

यसका लागि हाइड्रोइलेक्ट्रिसिटी इन्भेष्टमेन्ट एण्ड डेभलप्मेन्ट कम्पनी (एचआइडिसिएल)को नेतृत्वमा ५३ अर्ब अर्ब स्वदेशी बैंक तथा वित्तीय स्वदेशी बैंक तथा वित्तीय संस्थाबाट सहवित्तीयकरणमार्फत लगानी जुटाउन समझदारीपत्र (एमओयू) भइसकेको छ।

इक्विटीमध्ये ५१ प्रतिशत आयोजनाको प्रवद्र्धक अपर अरुण हाइड्रो इलेक्ट्रिक कम्पनीका संस्थापक सेयरबाट र ४९ प्रतिशत सर्वसाधारण शेयरबाट संकलन गरिने छ। जनताको जलविद्युत कार्यक्रममा समावेश माथिल्लो अरुणमा प्रदेश सरकार, आयोजना रहेको जिल्ला संखुवासभाका स्थानीय तह, नेपाल विद्युत प्राधिकरण लगायतका संस्थापक सेयर रहने छ। आयोजना प्रभावित बासिन्दा, देशभरका सर्वसाधारण लगायतको ४९ प्रतिशत साधारण सेयर रहनेछ।

आयोजनाको निर्माण सुपरिवेक्षणका लागि परामर्शदाता नियुक्त भई डिजाइन पुनरावलोकन तथा बोलपत्र सम्बन्धी कागजातहरु तयारीका कमहरु भइरहेका छन्।

सन् २०२६को सुरुवातबाट  निर्माण सुरु गर्ने लक्ष्यका साथ निर्माण पूर्वका कामहरु भइरहेका छन्।  आयोजनाको निर्माण सन् २०३१ भित्र सम्पन्न गर्ने लक्ष्य राखिएको छ।

आयोजनालाई आवश्यक पर्ने २३२.१४ हेक्टर निजी जग्गा प्राप्ति करिब करिब सम्पन्न भएको छ। अधिग्रहण गरिने जग्गाको करिब ९९ प्रतिशत मुआब्जा तथा क्षतिपूर्ति वितरण गरिसकिएको छ। आयोजनाबाट विस्थापितहरुको पुनस्र्थापना कार्य जारी छ। आयोजनाबाट करिब २२ घरधुरी भौतिक रुपमा विस्थापित हुने छन्। आयोजनाको निर्माणबाट वातावरणीय तथा सामाजिक प्रभावहरु तुलनात्मक रुपमा न्यून रहने अध्ययनले देखाएको छ।

आयोजनालाई विद्युत् बढी माग हुने हिउँदका ६ महिनामा दैनिक ६ घण्टा पूर्ण क्षमतामा चलाउने गरी डिजाइन गरिएको छ। आयोजनाबाट वार्षिक ४ अर्ब ५३ करोड युनिट ऊर्जा उत्पादन हुने छ। यसमध्ये करिब ३० प्रतिशत ऊर्जा हिउँदमा उत्पादन हुने छ।

उत्पादित विद्युतलाई करिब ६ किलोमिटर ४०० केभीको प्रसारण लाइनमार्फत संखुवासभाको हाइटारमा प्रस्तावित सबस्टेसनमार्फत राष्ट्रिय प्रणालीमा प्रवाह गरिने छ। प्राधिकरणले माथिल्लो अरुणकै अंग रहने गरी ४० मेगावाटको इखुवा जलविद्युत आयोजना अगाडि बढाएको छ। इखुवा पनि जनता जलविद्युत कार्यक्रममा समावेश भएको आयोजना हो।

प्रकाशित मिति:
प्रतिक्रिया दिनुहोस्
The Reporter
Current Affairs
Sidhakura Investigation
